紧密盯防,严抓管线安全 --胶州尚德大道220kv综合管廊穿越施工 |
作者:袁家宝 时间:2022-04-29 点击次数:次 |

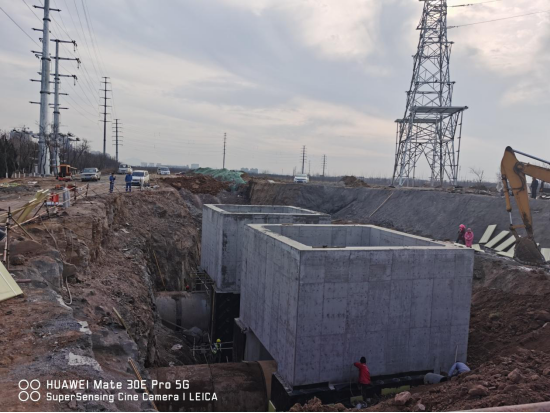

胶州尚德大道220kv变电站综合管廊及北区35kv电力配套工程位于九龙街道邓家庄南岭,设计新建高压线至变电站段电力综合管廊,包括:电力隧道、电力排管、电缆敷设等工程,从尚德大道西侧、引水复线东侧地下顶管穿越尚德大道约160米 。 自2021年初,胶州上合示范区有关部门联系我司商讨穿越引水复线dn1400钢套筒管道施工方案。最初工程设计方案是沿我司dn1400复线钢套筒管道两侧各五米外,分别开挖10米深基坑,然后进行并列两个直径3米的通孔在供水管道下方直接采用机械和人工结合的办法挖掘施工。我司考虑虽然此处管道下方全是坚硬的岩石,但距供水管道底部4米深处挖掘3米直径的通孔危险太大,挖掘宽度达10米,一旦出现坍塌事故根本无法实施管道抢修,我司明确否定了该施工方案。施工单位中地寅岗建设集团有限公司在没有收到新的施工方案前一直进行供水管道两侧的基坑开挖施工,巡线员孙许林加强盯防力度,增加盯防频次,防止大型机械靠近管道施工,密切注意管道覆土变化,随时报告进展情况,保证了供水管道安全运行。 截至2021年底,两侧基坑深度基本达到设计深度,建设方提出新的顶管方案并征求我司意见,更改的方案是将东侧开挖好的基坑压实填埋至供水管道底部,铺设相应厚度的混凝土保护,然后将顶管起始位置移到管道西侧已完工的基坑内。目前,历时一年多的胶州尚德大道高压线综合管廊地下工程已全面完工,没有对引水复线造成安全影响。 (图为尚德大道电力顶管施工现场 ) |
